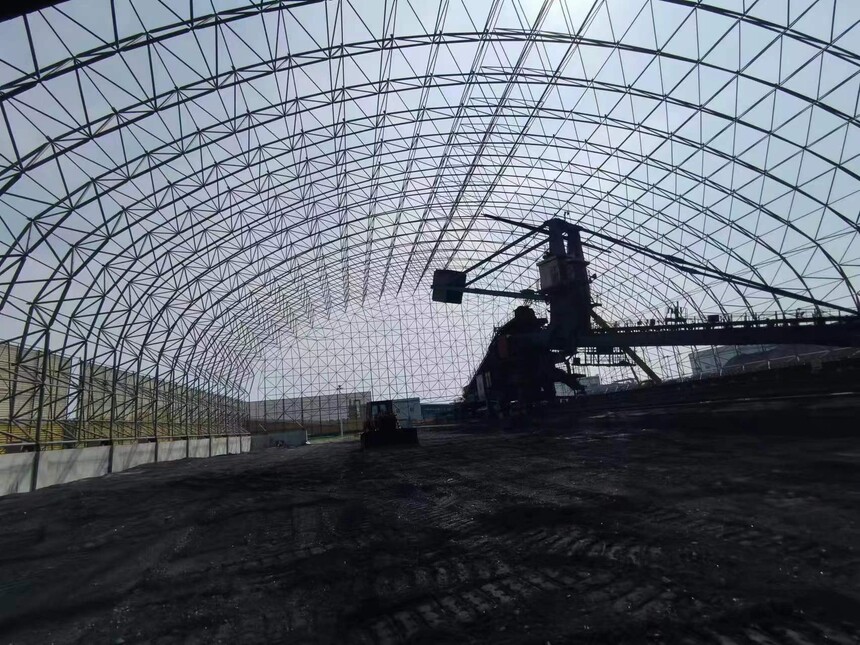

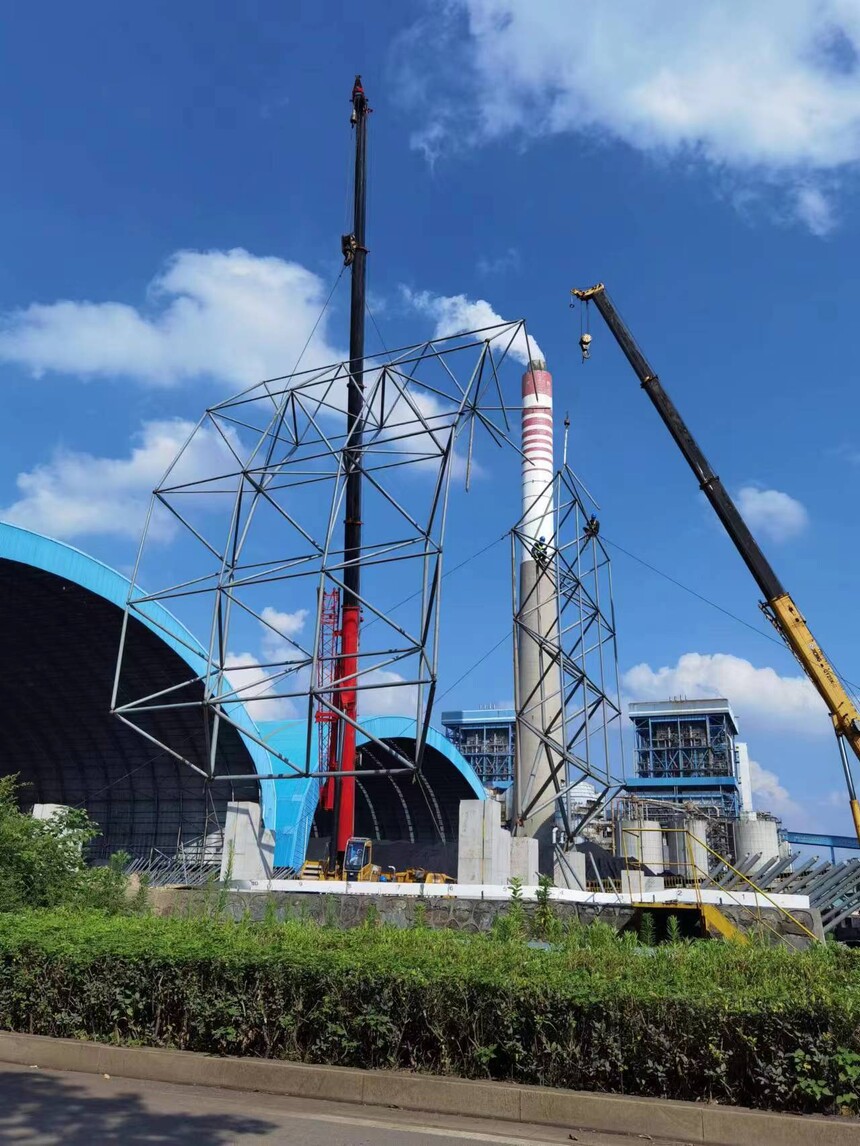

華能岳陽電廠煤場全封閉山墻改造及煤場加裝限位裝置項目華能岳陽電廠煤場全封閉山墻改造及煤場加裝限位裝置項目 項目簡介: 華能湖南岳陽發電有限責任公司(華能岳陽電廠)響應國家環保政策,對現有煤場進行全封閉改造,以改善電廠周邊環境條件,創造較好的社會影響力。于2022年完成一期南、二三期南、北煤場網殼封閉工程。一期煤場網架軸線跨度為 89 米,長度為 138.2 米,網架頂標高為33.332米二三期北煤場軸線跨度為76米,長度為56/72米,網架頂標高為 32.328 米;二三期南煤場軸線跨度為 84 米,長度為56/72米,網架頂標高為32.772米 根據煤場實際情況,原預留的大門洞口已不滿足現場生產需要,因此本次對一期南煤場A-N軸線中F-H間的門洞從現有尺寸6mx5m 擴大為16m x8.5m,二三期南煤場 A-M軸線中 F-G間的門洞從現有尺寸6mx6m 擴大為11.2m x8.7m;二三期北煤場N-X軸線中S-T間的門洞從現有尺寸6mx6m擴大為11.2mx 8.7m。 施工工藝:

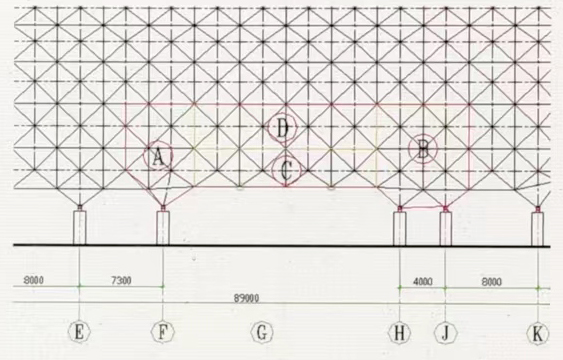

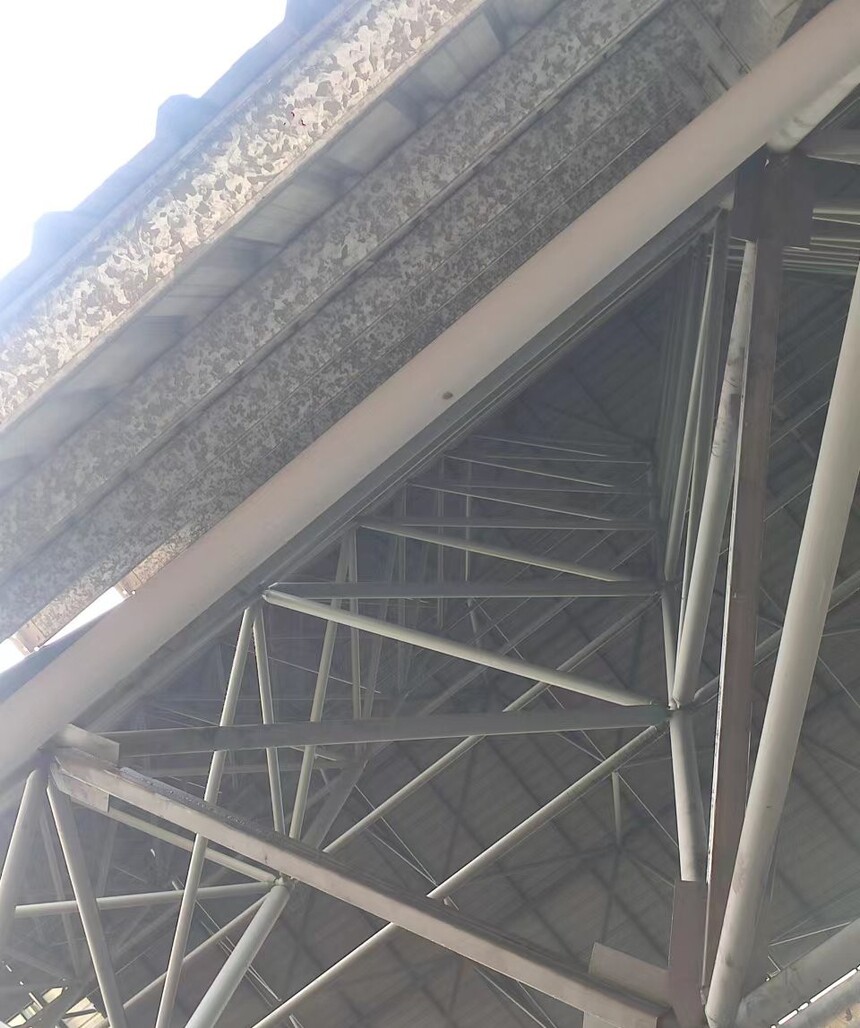

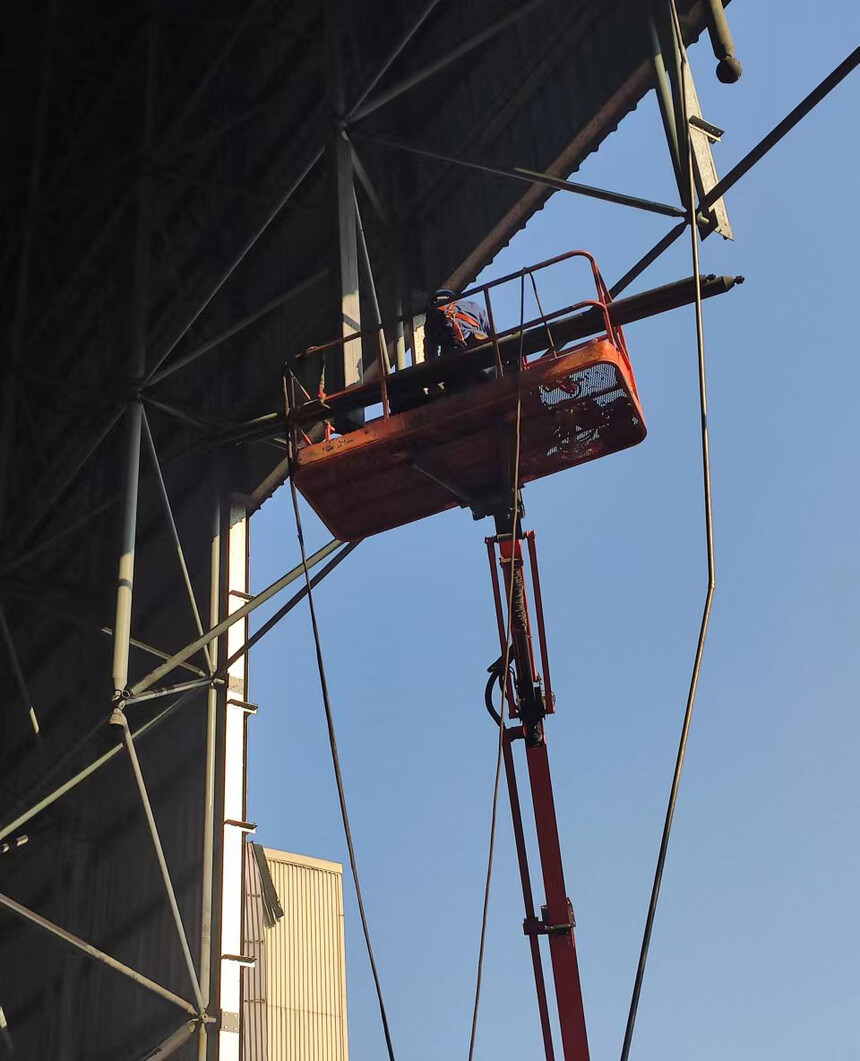

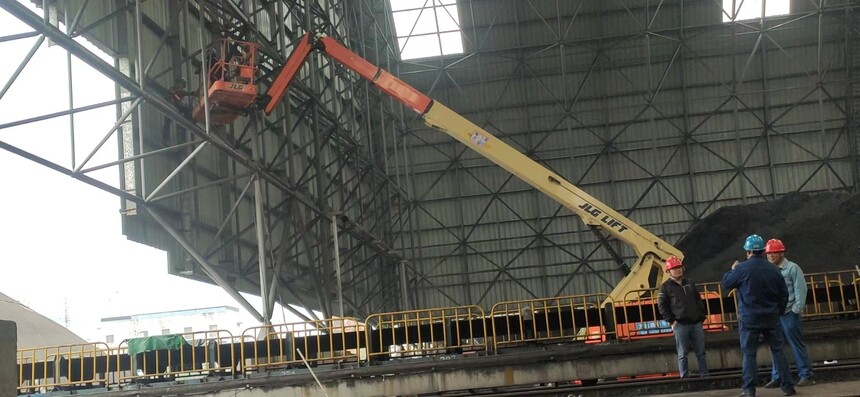

圖中紅色線條范圍內,是本次改造中需要拆除更換的全部網架桿件(不含部分需要外包的桿件)。整個需拆除更換的桿件網架部分被我們用黃線分割成A、B、C、D四塊。在拆除更換過程中,施工人員對這四塊逐步逐個進行拆換。 網架桿件拆換步驟具體如下: 即:第一步首先拆除更換A區網架桿件 (即拆即換)→第二步拆除更換 B區網架桿件 (即拆即換)→第三步拆除C區網架桿件(僅拆除)→第四部拆除更換 D區網架桿件(即拆即換) 安全文明施工注意事項: 1、施工人員必須遵章守紀,做到安全施工、文明施工。 2、施工過程做到“工完、料凈、場地清”。 3、講文明、懂禮貌,服從業主安排。 4嚴格按照安全文明施工要求設置各種標志、標牌和護欄。 5、施工人員必須正確使用勞動保護用品。 重大危險源辨識: 現場: |
